1、系統自動排程后,需要手工對某些零件的某個工序進行手工調整,調整后,關聯工序的排程信息需要手工再去調?
答案:現在系統可以一鍵自動重排當前零件的其他工序,這樣就無需手工拖動其他工序的排程,以保證前后工序不會出現重合或時間錯位的排程結果。
2、一些熱處理等外發工序,可能是每周五送去熱處理廠,周一再返回工廠加工后續工序,這個排程如何處理,需要模擬多個熱處理機床嗎?
答案:完全不需要,現在可以手工將需要熱處理的零件,全部拖動到 周五開發外發的時間段,然后一鍵重排其他工序,這樣熱處理前面的工序,自動要求在周五外發前完成,熱處理后排的工序,排程自動安排在周一返廠后開始加工,完美解決這個問題!
以上圖片,零件E的排程情況,下面的甘特圖顯示的是這個零件所有工序的排程情況,可以顯示各工序之間的等待時間。該零件有多個等待空閑時間。

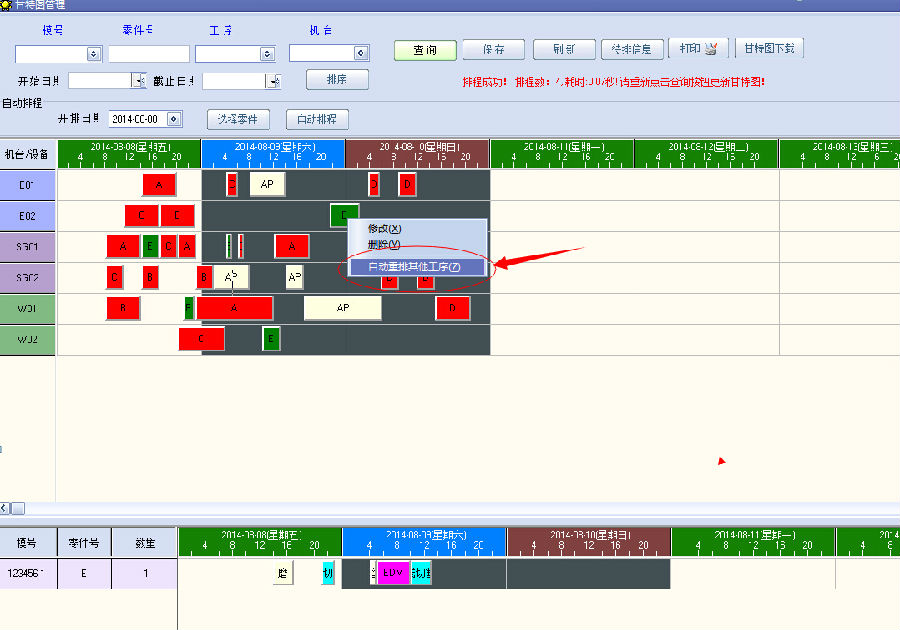

現在我手工拖動甘特圖,修改某一個工序的排程時間,然后點一鍵重排!看如下圖結果,對比!

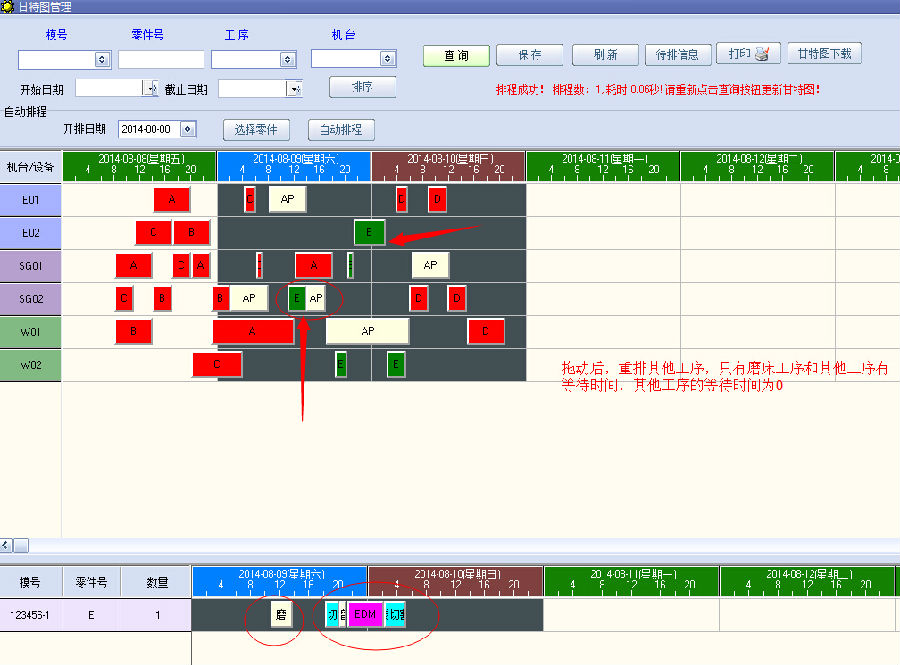

一鍵自動排程后,看下面這個甘特圖,各工序之間的等待,已經有了變化,只有磨床工序和其他工序有等待時間,這樣手工排程+自動排程,可以靈活解決生產上面的很多問題,排程將不會是一件非常復雜的事情了!(為什么會有等待時間呢,是因為磨床工序的機臺沒適合的位置讓其排程。如還是無法明白,可以隨時聯系我們易勝科技有限公司的客服!)。
---------------------------------------------------------------------------------------
排程客戶真實案例:
上海優寶
上海優寶上線E68模具排程系統,與E68無縫對接,實際完成度自動反饋到排程系統。
排程鎖定功能,鎖定后,自動排程不會重排該排程,可以將多個零件鎖定在一起配合加工,也適用于一批零件在什么時候一起外發,一起回來(如熱處理),手工拖拉排程可以讓多個零件排程在同一時間段(熱處理)或磨床批量加工一批零件。
待排信息,當零件比較少時,可以彈出待排窗口,選擇零件手工拖拉到機臺上排程,不影響自動排程結果。
